경기 화성시 동탄 반송동 동탄나루마을 한화꿈에그린 43평형 샷시 교체 후기예요. 2007년 9월에 입주한 784세대 단지이고, 628동 5층 세대예요.
이 집은 인테리어 업체에서 샷시를 주문해 온 현장이에요. 공실 상태에서 인테리어 공사가 진행되고 있었어요. 그런데 샷시와 터닝도어가 같은 날 들어가지 않았어요. 새 샷시 12틀은 8월 20일에 한 번에 설치했고, 주방 옆 터닝도어 1곳만 12일 뒤인 9월 1일에 따로 달았어요. 그 이유를 적어 볼게요.
동탄나루마을 한화꿈에그린 43평 샷시 교체 — 모서리에 새로 설치한 흰색 샷시
기존 샷시는 PVC 샷시였어요
7월 3일에 실측을 나갔을 때 사진이에요. 발주서에도 철거할 샷시가 PVC 창호로 적혀 있어요.

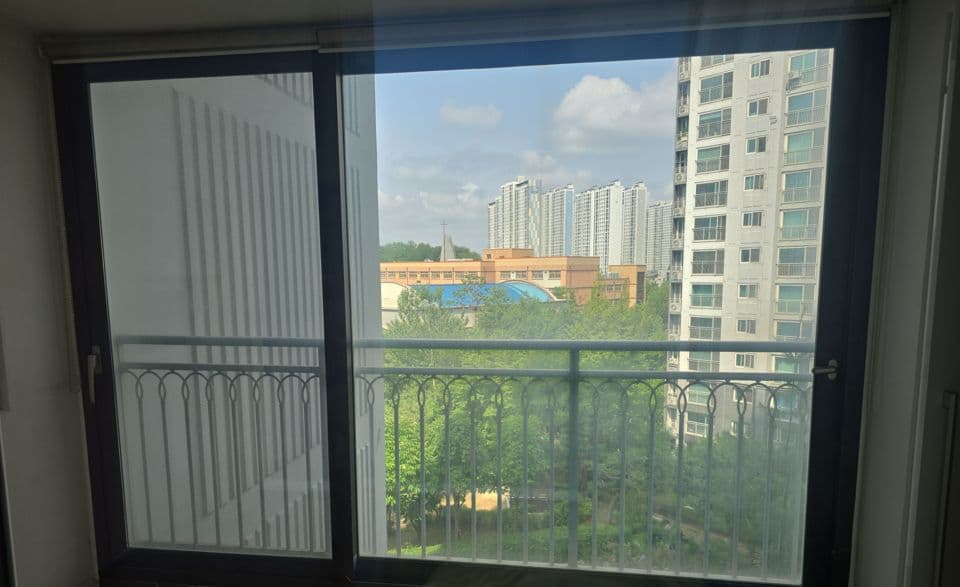

동탄나루마을 한화꿈에그린 샷시 교체 시공 전 — 현관 입구 쪽 확장한 방의 기존 PVC 샷시
바꾸게 된 계기는 인테리어 공사였어요. 인테리어 업체가 공사 범위에 샷시 교체를 넣었고, 그래서 그 주문이 저희에게 온 거예요.
샷시 12틀은 8월 20일 하루에 설치했어요
발주서에 올라간 새 샷시는 12틀이에요. 확장한 6곳에는 모두 이중창이 들어갔고, 확장 표시가 없는 안방 거실 베란다 두 곳과 다용도실에는 단창을 넣었어요.
| 위치 | 구분 | 발주 치수(mm) |
|---|---|---|
| 거실 | 이중창 | 3,860 × 2,340 |
| 현관 입구방 | 이중창 | 3,250 × 2,340 |
| 안방 측면 | 이중창 | 2,970 × 2,340 |
| 안방 옆 중간방 | 이중창 | 2,680 × 2,340 |
| 거실 중간방 | 이중창 | 2,190 × 2,130 |
| 안방 코너 베란다 | 이중창 | 1,770 × 2,140 |
| 안방 분합 | 공틀일체형 창 | 2,680 × 2,440 |
| 안방 거실 베란다 1 | 단창 | 2,700 × 2,130 |
| 안방 거실 베란다 2 | 고정창 | 640 × 2,130 |
| 안방 거실 베란다 3 | 단창 | 1,170 × 2,130 |
| 다용도실 | 단창 | 870 × 1,230 |
| 주방 | 프로젝트창 | 790 × 480 |
이중창은 안팎으로 두 겹이 들어가는 샷시이고, 단창은 한 겹만 들어가는 샷시예요. 확장한 곳은 원래 발코니였던 공간을 방으로 넓힌 곳이에요. 그래서 그 샷시가 곧 방의 바깥 벽이 되는 셈이에요.
발주서에 적힌 장비는 사다리차와 세대윈치예요. 이 집에서 가장 큰 샷시는 거실이고, 발주 치수가 3,860 × 2,340mm예요.
동탄나루마을 한화꿈에그린 샷시 교체 — 샷시가 빠진 개구부 아래 바닥에 남은 잔해

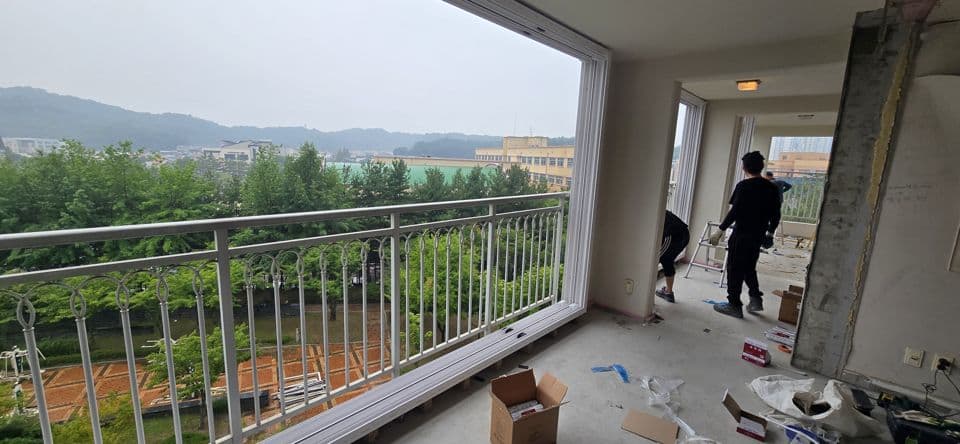

동탄나루마을 한화꿈에그린 샷시 교체 — 새 샷시 틀이 들어간 개구부와 시공팀
새 틀을 세우고 나면 벽과 틀 사이에 틈이 남아요. 그래서 그 틈을 폼으로 채워요.

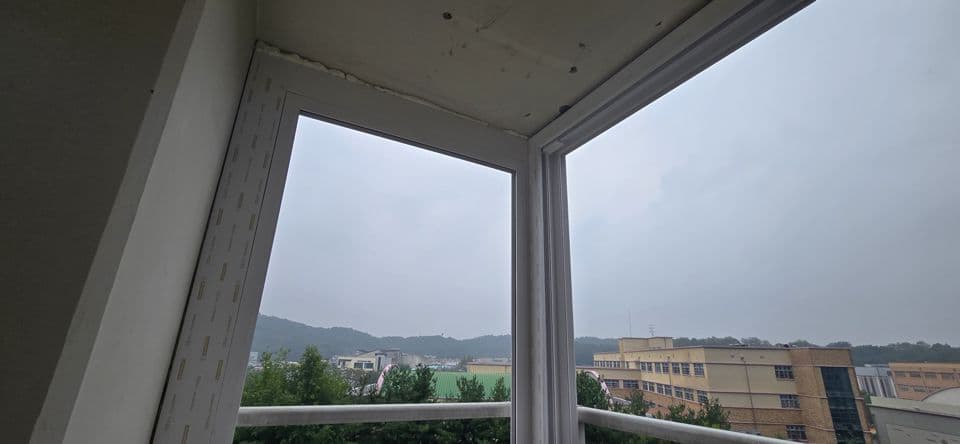

동탄나루마을 한화꿈에그린 샷시 교체 — 모서리에서 만나도록 세운 새 샷시 틀

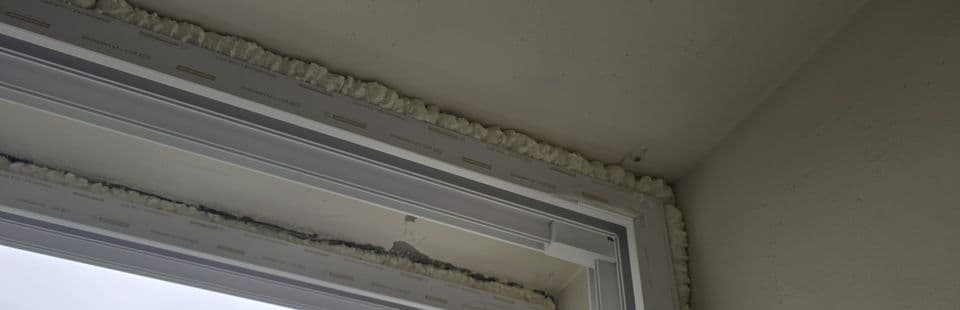

동탄나루마을 한화꿈에그린 샷시 교체 — 새 샷시 윗부분과 천장 사이 틈을 채운 폼

동탄나루마을 한화꿈에그린 샷시 교체 시공 후 — 벽지 일부가 뜯기고 바닥이 드러난 방에 설치한 흰색 샷시
확장한 6곳은 다음날 타일 협력업체가 이어받았어요
발주서를 보면 확장한 6곳에만 「확장(단열, 사춤)」이라는 표시가 붙어 있어요. 확장부 단열과 사춤을 하라는 표시이고, 특이사항 칸에는 이 두 가지가 타일 공정으로 따로 적혀 있어요.
사춤은 창틀 하부를 몰탈로 채우는 일이에요. 그 위를 타일로 마감하는 거예요.
다른 현장인 화성 진안골마을주공10단지 사진 — 셋팅블록 위에 올려 둔 새 창틀 하부. 사춤은 이 아래를 몰탈로 채우는 일이에요
위 사진은 이 집이 아니라 화성 진안골마을주공10단지 현장이에요. 창틀 하부가 마감에 덮이기 전에 어떤 모습인지는 화성 진안골마을주공10단지 23평 샷시 교체 — 마감에 덮이는 곳에 사진으로 정리해 두었어요.
터닝도어는 목공이 끝난 뒤인 9월 1일에 달았어요
주방 옆 터닝도어 1곳의 날짜는 인테리어 업체에서 요청한 일정이었어요. 그래서 샷시와 같은 날 달지 않은 거예요. 공실 상태로 인테리어를 하는 집에서는 이렇게 목공 뒤에 터닝도어를 따로 다는 경우도 있어요.

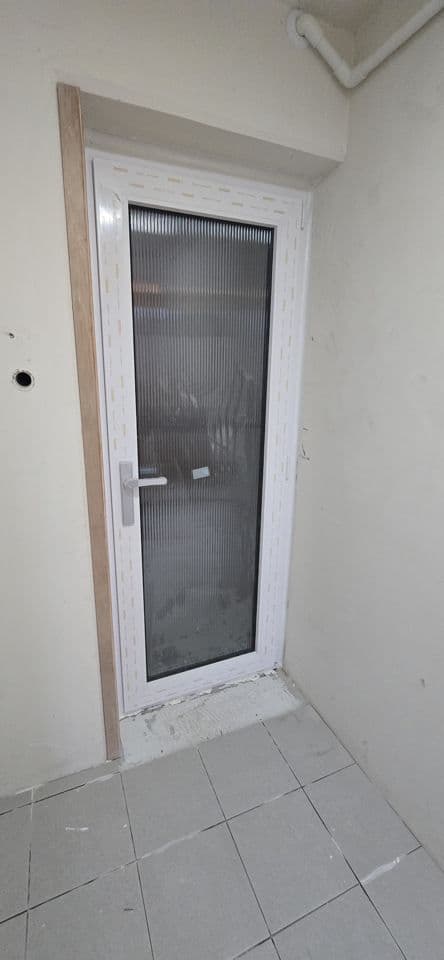

동탄나루마을 한화꿈에그린 — 9월 1일에 새로 단 터닝도어

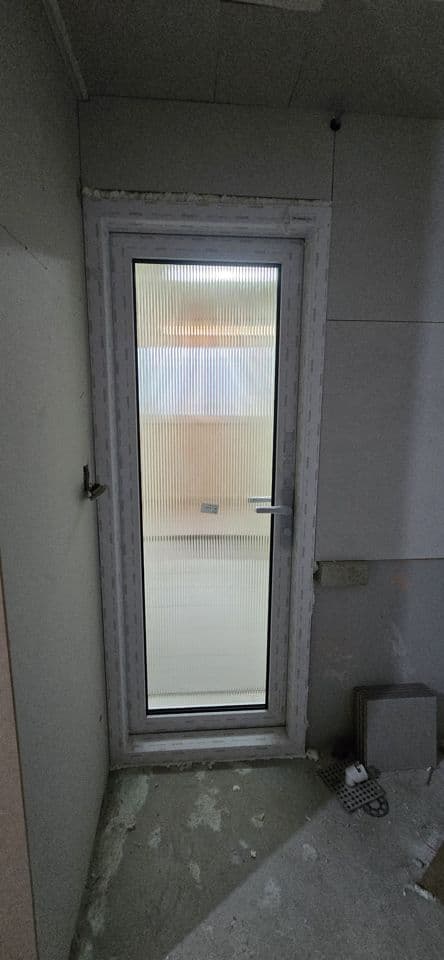

동탄나루마을 한화꿈에그린 — 같은 터닝도어를 반대쪽에서 본 모습
저희 터닝도어, 샷시 바꿀 때 같이 해야 할까 글에서는 샷시와 같은 날 하시길 권해 드렸어요. 이유는 두 가지였어요. 따로 하면 시공 인원이 한 번 더 들어가서 비용이 늘고, 도배와 바닥까지 끝난 집이면 새로 한 벽 마감을 다시 뜯어야 하기 때문이에요.
반면 이 집은 인테리어 업체가 목공 일정에 맞춰 달아 달라고 요청한 경우예요.
인테리어와 같이 하시면 날짜는 공정표에 맞춰 정해요
인테리어 업체가 공정을 짜는 집이면, 샷시와 터닝도어가 들어가는 날도 그 공정표 안에서 잡혀요. 그래서 실측할 때 인테리어 일정이 잡혀 있으시면 같이 알려 주시는 편이 좋아요. 인테리어 공사에서 샷시가 어느 순서에 들어가는지는 인테리어 공사에서 샷시 교체는 언제 해야 할까에 정리해 두었어요.
실측은 무료예요. 다만 견적은 몇 틀이고 각각 얼마나 큰지 재고 나서, 그 집 실측 사이즈로 드려요.
와이케이는 실측부터 제작·시공까지 직영으로 진행하고, 시공 후 10년 품질보증을 드려요. 서울과 경기, 인천 현장에만 가요.
한줄 코멘트
샷시를 교체하는 날이 곧 공사가 끝나는 날은 아니에요. 이 집도 샷시를 넣은 뒤에 확장부 타일 마감과 터닝도어가 이어졌어요.
